湛江徐闻海上风电场(600MW)项目主体工程顺利完工

2021-09-04

  |  发布:  |   浏览:

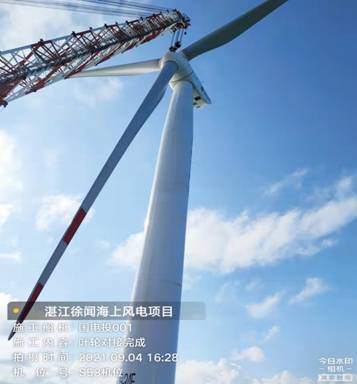

2021年9月4日16时28分,随着南区S53号风机叶轮对接成功,由国家电投集团徐闻海上风力发电有限公司建设、广东省电力设计研究院、中电投电力工程等公司承建、广州华申、广东创成联合监理的湛江徐闻海上风电场项目全部94台风电机组安装完毕,项目从20201213日首台风机钢管桩沉桩开始,到本台风机吊装完成,历时266天的主体工程圆满收官。至此,项目完成全部94台单桩基础制作及沉桩、全部94台风机吊装、全部2座海上升压站导管架和上部组块的制作和安装、全部220Kv海缆敷设、近一半35Kv海缆敷设,在2021年海上风电抢装潮中率先突围。

湛江徐闻海上风电场项目是目前核准单体容量(600MW)最大的近海海上风电场项目,项目监理部在本项目的建设过程中发挥了重要的作用。工作过程中始终秉持“客户至上”、一切为客户服务的理念,为项目提供了优质的服务。在工程质量上,把住了工程质量关,监理部在施工过程中对海上每一个工作面实施了全时段监理,24小时不间断为参建单位提供实时施工信息、影像,让业主实时得到了施工情况及监理管控情况,施工质量得到有效保证;在安全上做到了全面精细,重点突出、措施得力,实现了项目安全着陆;在进度上,针对项目进度的巨大压力,利用自身的经验和技能,积极帮助、督促施工单位在每一个作业面进场前完成各项技术、装备、物资准备,在业主单位领导下,项目每一个工作面展开后都迅速形成产能,创造了单机吊装速度(28小时)最快、单月吊装效率(15台)最高的海上风电多项施工记录,保证了项目领先突围。工程建设过程中,项目监理部也涌现了很多先进的人物和事迹,从总监到监理员,多人多次受到业主的表彰,在各参建单位中,项目监理部工作也得到了业主的高度认可。

不畏初心,在接下来的工作中,我们项目监理部将继续按照华申公司的要求,砥砺前行,践行公司的价值观,不辱公司使命,在项目后期的建设中继续发挥建设性的作用。
