攻坚克难、决战全容量并网——探索二号、环球1200助力神泉海上风电

2021-11-17

  |  发布:  |   浏览:

攻坚克难、决战全容量并网——探索二号、环球1200助力神泉海上风电

2021年10月25日,揭阳神泉海上风电项目克服抢装潮、恶劣海况等诸多困难,顺利通过了风机启动前质量监督检查并取得转序通知书,现该项目已进入了全容量并网的决战阶段。

原定“10.30”全容量并网发电的目标因海况恶劣、施工窗口期短(本月窗口期分散且只有6天)而未能实现。为争取“11.30”全容量并网目标的实现,项目业主为不惜一切代价,在保留现场4艘敷缆船舶的基础上,多方寻求资源,海缆敷设辅助船舶“探索二号”(万米载人深潜试验工程支持保障母船于10月17日进场、敷缆船“环球1200”(船舶总吨:32550吨、经改造的大型海缆敷设施工平台)10月29日进场。确保在不利海况条件下完成剩余海缆敷设及联动调试,力争在11月30日实现本项目的全容量并网目标。

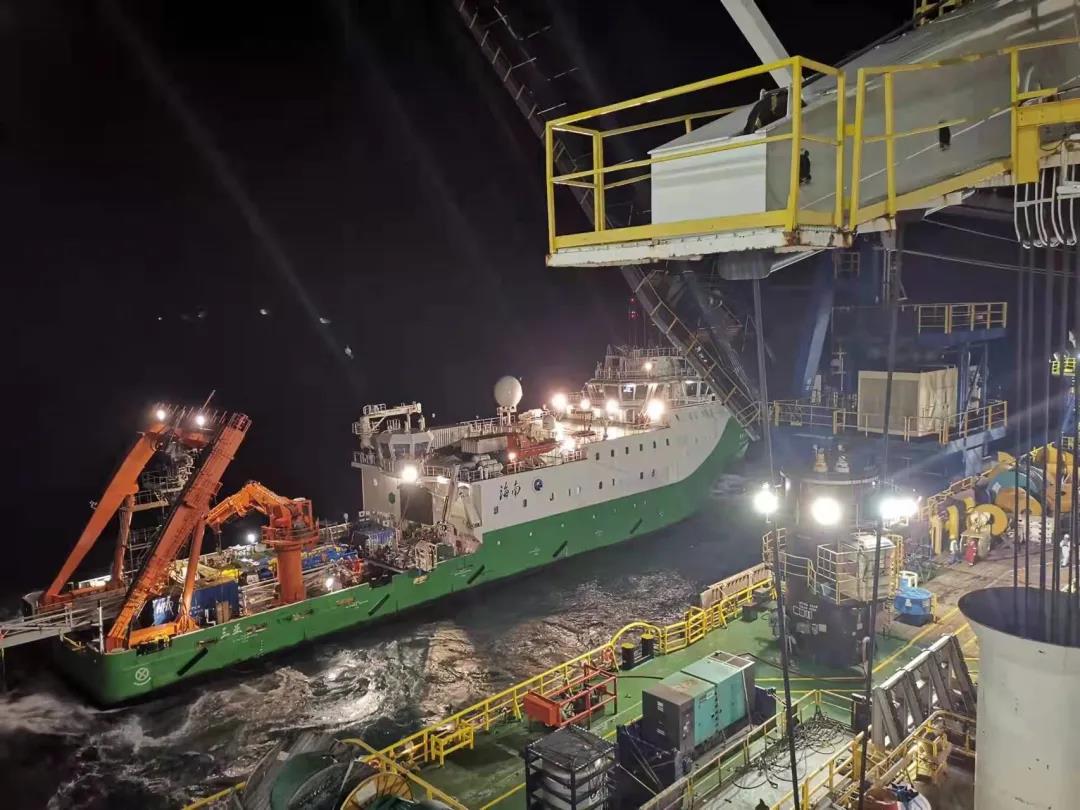

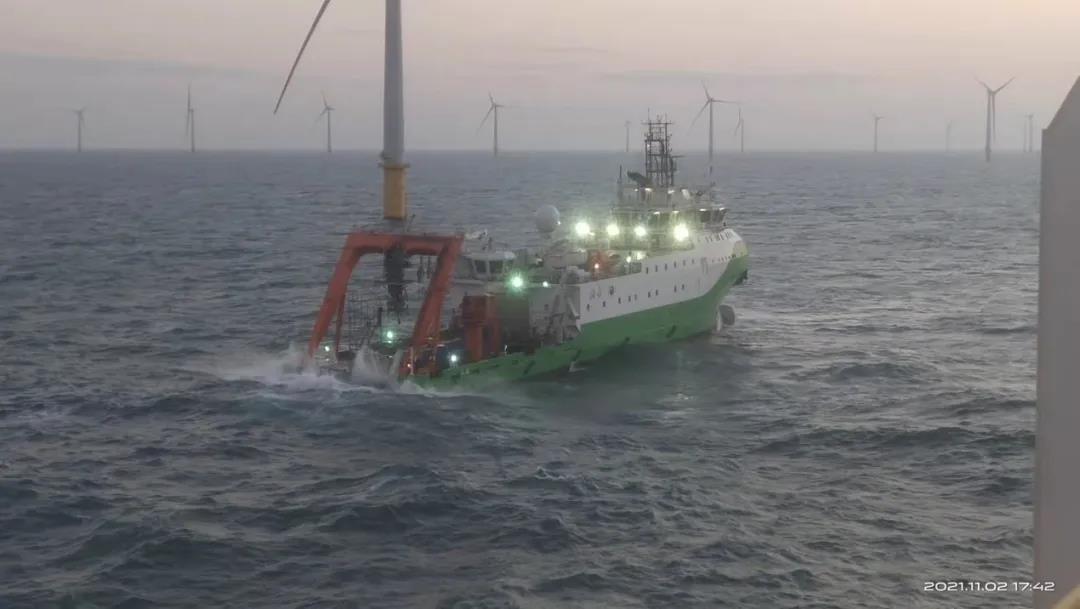

进场的“探索二号”和“环球1200 ”不负众望,在海况恶劣(浪高在1.5-2m、风力5-7级)的情况下,克服重重困难,顺利实现了既定计划。“环球1200”已于11月4日完成了首根海缆的敷设施工,目前正在朝着全容量并网目标奋勇向前。

广州华申项目监理部积极响应业主“闯海决战、指挥靠前“的号召,按网格化管理要求部署、逐条落实现场监理工作;我监理部保持与各参建单位的积极沟通,密切配合,确保项目各项工作的顺利开展;在全国疫情还处在多点散发的阶段,我监理部一手抓监理工作一手抓疫情防控,做到了疫情防控和监理工作两不误;监理部的所有成员更是严阵以待,随时准备出海,真正做到了哪里有施工,哪里就有监理。
