山东石岛湾核电项目碎石桩工程施工完成

2020-12-15

  |  发布:  |   浏览:

又一阶段性胜利-

山东石岛湾核电项目碎石桩工程施工完成

2021122日,随着最后一根碎石桩施工结束,山东石岛湾核电项目11231根碎石桩历时7个月正式完工,为后续东西填提供了有利条件,同时为完成工程总工期目标夯实的基础。

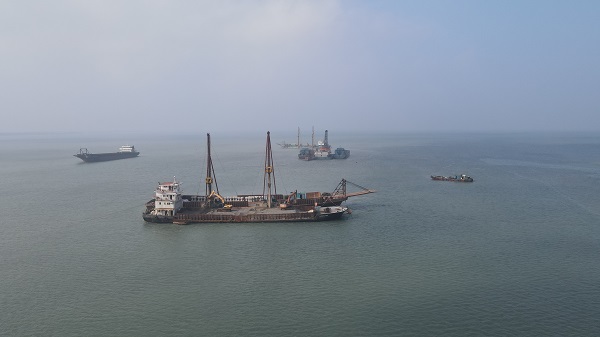

2021420日,山东石岛湾核电项目碎石桩开始施工,所处海域情况复杂,夏秋季气候多变,海上风浪大,对水上作业安全、质量、进度影响较大,也是监理工作的重点、难点。

针对施工时间紧、任务重、受天气影响较大等情况,监理部组织全体监理对碎石桩施工进行分析、交流,进行安全、质量交底,并多次组织业主施工单位召开专题会议过程中施工中出现的各种问题,同时根据实际情况,调整施工计划,下达工作任务,确保安全、质量前提下,高效完成施工。

一、严把安全线,丝毫不松懈

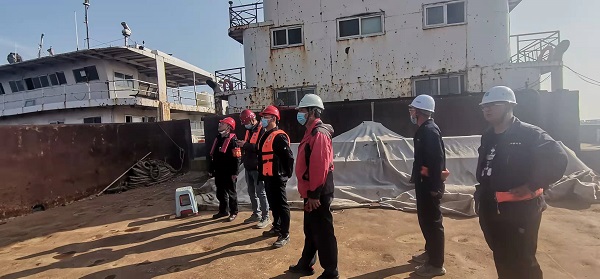

碎石桩施工具有海域面积较小、风浪影响较大、施工船舶较多等特点,监理部每月对船舶进行专项安全检查,并要求施工单位每日进行班前会,驻船监理每天参与、检查,全过程做好旁站。在此期间共开展船舶消防演习、船舶溢油演习各一次,专项检查及日常巡视发现问题16次,完成整改16次,在防火、临时用电、消防、施工中严把安全线,防患于未然。监理部始终坚持安全第一,勤于检查,杜绝形式主义,将每次检查落到实处,对安全隐患、习惯性违章坚决说不,深入现场,敢于发现问题,敢于严管,现场安全得到有效管控。

二、严控质量关,昼夜不停歇

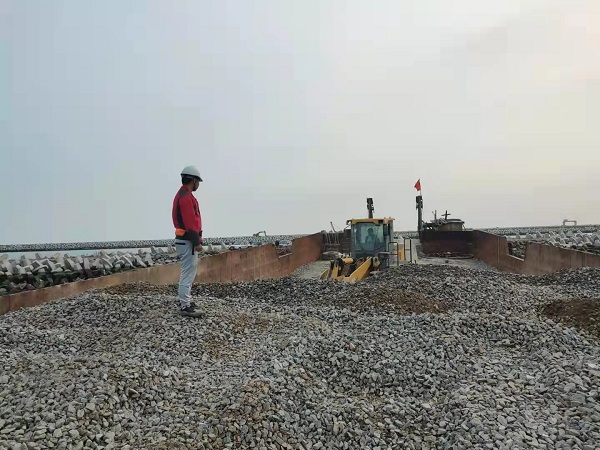

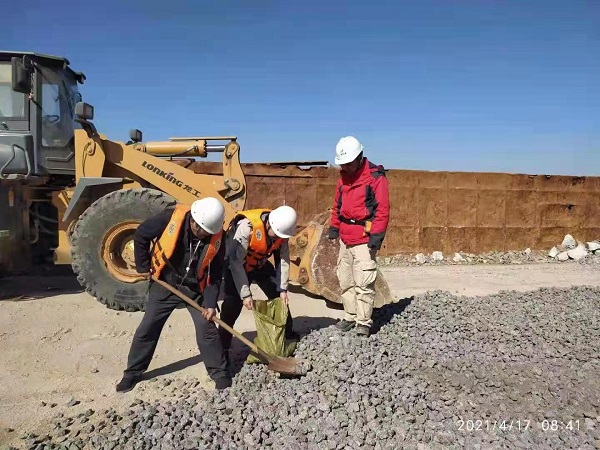

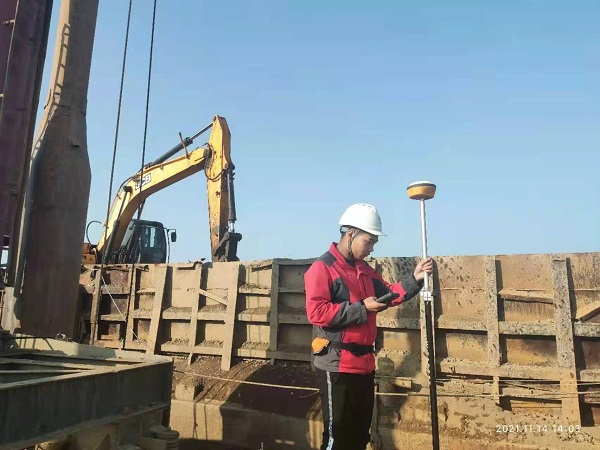

碎石桩施工受天气、涌浪影响较大,驻船监理在有效天气下昼夜实施监管。从原材料进场送检、石料装船旁站、碎石桩船舶定位、测量水深、水面标高、控制填料量、留振时间等,驻船监理严把质量关,并做好数据及影像记录,只有层层监管,才能严格保证碎石桩施工质量。

三、创新优化,加快工程进度

驻船监理在旁站时发现,碎石桩打设部分区域地质较硬,一根桩打设下去往往需要很长时间,而碎石桩施工又制约着下一道的工序,时间紧任务重,为此监理部与业主、项目部开展专题会,反复研讨,最后一致同意改进并更换碎石桩桩头,改进后的桩头在后续施工中节省了时间,为顺利完成节点工期奠定了坚实的基础。

山东石岛湾核电项目在复工后,为了做好工程建设,监理部不断要求自己,秉承着严格管理、热情服务理念,在公司内审及管工程活动下不断规范、完善自己,积极与业主、项目部沟通、协调,不断向成为公司优秀监理部的目标而努力奋斗。
